Dienstag, 6. Dezember 2016
Ersatzteil Garderobe (06.12.2016)
Heute morgen um 8 Uhr stand nicht der Nikolaus sondern Möbel Letz für der Tür. Die defekte Garderobenstange wurde schnell und problemlos ausgetauscht.
Letzte Steckdose (05.12.2016)
Heute Nachmittag stand Firma Mürer nochmal vor der Tür. Nachdem endlich auch der Sockel verputzt ist konnte auch die letzte Außensteckdose am Kellerausgang angebracht werden. Damit ist auch der Elektriker mit allem fertig bei uns.
Balkon fertig (02.12.2016)
Heute morgen wurde zuerst das fehlende Fundament gegossen. Die Stütze muss jetzt noch eine Woche stehen, dann ist der Beton trocken und hält den Balkon. Die Bodenbretter waren sehr dreckig, so dass sie kurz gesäubert werden mussten, bevor sie hoch gereicht werden konnten. Oben wurden sie dann ausgelegt und befestigt. Das Holz hat die Lagerung gut überstanden und nach einem Anstrich im Frühjahr sollte er wieder im alten Glanz erstrahlen.
Balkonaufbau (01.12.2016)
Heute war es endlich soweit. Nach über einem Jahr unter der Plane sollte der Holzbalkon endlich wieder aufgestellt werden. Wir waren gespannt, wie das Holz die Zeit überstanden hat. Zuerst mussten die Fundamente freigelegt werden. Das am Haus auf der Anbauseite fehlte. Wahrscheinlich hat der Bagger es beim Ausschachten aus Versehen mitgenommen. So wurde an der Seite erstmal mit einer Stütze gearbeitet. Da die GaLaBauer den Rasen schon geharkt und eingesät hatten, wurden hierr Bretter zum Schutz ausgelegt. Zuerst wurde das Untergestell ausgerichtet und an der Wand befestigt. Danach waren die Querbalken an der Reihe, bevor das Geländer montiert wurde. Dann wurde der Balkon an den Fundamenten befestigt. Zum Glück passte alles trotz neuer Dämmung noch. Die ersten Bodenbretter wurden auch schon hochgereicht, aber dann war Feierabend.
Sockel fertig (23.11.2016)
Heute wurde der Sockel fertig verputzt. Am Anbei waren es keine großen Flächen mehr, so dass nachdem alles abgeklebt war schnell losgelegt werden konnte. Nachmittags war dann alles fertig. Auch die Reste der Dämmung, die noch im Garten lagen wurden abgeholt.
Sockelputz (22.11.2016)
Das Wetter sollte die nächsten beiden Tagen zwar kalt sein, aber immerhin weitestgehend trocken, so dass jetzt der Sockel verputzt werden sollte. Ein besonderer Winterputz ermöglichte das auch in dieser Jahreszeit. Zuerst wurde rund um den Balkon und die Fenster alles abgeklebt und der Boden mit Flies ausgelegt. Am Nachmittag war dann die Gartenseite und der Anbei zur Einfahrt fertig. Auch die Macke, die die GaLaBauer im Putz zur Straßenseite hinterlassen hatten ist ausgebessert worden.
Dienstag, 15. November 2016
Garderobe (15.11.2016)
Heute wurde endlich unsere Garderobe geliefert und aufgebaut. Es dauerte über 4 Stunden bis endlich alles an Ort und Stelle war. Zuerst waren die großen Schränke an der Reihe, anschließend die Hängeschränke, die Paneele und der Spiegel. Nachmittags beim Ausprobieren ist uns leider aufgefallen, das die ausfahrbare Garderobenstange im Schrank nicht richtig funktioniert. Wir haben das reklamiert, es wird sich hoffentlich bald klären.
Montag, 14. November 2016
Armierung (14.11.2016)
Das Wetter spielte mit, heute war es zwar kalt aber sonnig und so konnte auf die neu gedämmten Flächen die Armierung aufgebracht werden. Die muss jetzt trocknen und dann kann hoffentlich bald verputzt werden.
Steine getauscht (12.11.2016)
Mal wieder Samstag, und mal wieder waren die GalaBauer bei uns. Nachdem letztes Wochenende aufgefallen war, das die 10x10cm Steine zu hell waren, wurden heute alle 230 Stück ausgetauscht. Durch den Regen in der Nacht zu Freitag war von dem Streifen neben der Garage Erde auf die Terrasse gespült worden. Die Erde kam wieder da hin, wo sie vorher war und der Streifen wurde mit 3 Steinreihen etwas unterbrochen, so dass das Wasser bei Regen nicht wieder so schnell alles weg spült. Außerdem kam noch Rindenmulch darauf.
Dämmung fertig (11.11.2016)
Nachdem es gestern immer noch geregnet hatte, konnten heute die Dämmarbeiten weiter gehen. Herr Eue war diesmal auch dabei und so war nachmittags alles fertig gedämmt. Später wurden dann auch noch die neuen Steine für die GaLaBauer angeliefert.
Treppenarbeiten (10.11.2016)
Nachdem die Malerarbeiten im Flur abgeschlossen waren, hatten wir die Rosetten an die Wand geschoben. Drei davon blieben aber nicht an der Wand, sondern standen etwas ab. Daher hatten wir mit Herrn Brühl gesprochen und heute kam ein Mitarbeiter vorbei. Die betroffenen Stufen wurden wieder ausgebaut und die Lager tiefer in die Wand gesetzt. Jetzt sieht es gut aus.
Bicking macht weiter (09.11.2016)
Heute ging es endlich mit den Dämmarbeiten weiter. Rund um den angebauten Keller und das letzte unterste Stück an der Wetterseite musste noch gemacht werden. Da bei Bicking gerade viele Mitarbeiter krank sind, hatte es sich zuletzt verzögert und konnte nicht parallel zu den Gartenarbeiten gemacht werden. Leider spielte das Wetter nicht mit, da es immer stärker regnete, und so mussten die Arbeiten abgebrochen werden.
Dienstag, 8. November 2016
Lippmann fertig (08.11.2016)
Heute kam Herr Strom von der Firma Lippmann, um die restlichen Arbeiten abzuschließen. Der Heizkörper im Kellerbad wurde richtig angeschlossen (bisher hing er an der Fußbodenheizung mit dran), im Flur im Keller wurde der Heizkörper angebracht, in der Heizung wurde ein Ventil getauscht, im Bad im Keller wurde die Abdeckung der Duschrinne eingesetzt, der Stellmotor für die Fußbodenheizung im Flur wurde mitgebracht und der WC-Deckel im EG wieder befestigt. Wir hatten Herrn Strom noch gefragt, ob er uns die Duschbadablagen in den 3 Duschen befestigen würde. Machte er und so wird unser Haus immer fertiger.
Farbe Pflastersteine (07.11.2016)
Heute mittag kam Herr Wahl wie versprochen vorbei um zu besprechen, was wegen den unterschiedlichen Pflastersteinen gemacht werden kann. Er hatte schon mit Crone gesprochen und vereinbart, dass die nächste Lieferung der 10x10cm Steine getrocknet und mit den anderen Steinen verglichen wird. Haben sie die gleiche Farbe, werden sie getauscht. Wenn nicht werden die großen Steine geschnitten und die dann getauscht. Nicht wenig Arbeit bei 230 Steinen.
GaLaBauer fertig (05.11.2016)
Die GaLaBauer wollten heute fertig werden, und das wurden sie dann auch. Zwar nicht wie geplant gegen 14 Uhr, die letzten waren bis um 17 Uhr auf der Baustelle. Während die einen die letzten Pflastersteine zurecht schnitten, transportierten andere die restliche Erde ab. Dann wurde neue Erde verteilt und da wo geplant Rasen eingeplant war, wurde eingesät. Zuletzt wurde noch feiner Split verteilt und in die Fugen gebürstet. Wir finden: unser Garten ist sehr schön geworden.
Als wir abends von einem BC-Konzert zurück kamen sah man im Licht der Außenbeleuchtung ganz deutlich, dass die 10x10cm-Steine nicht anthrazit sind sondern grau. Mal gespannt, was Herr Wahl dazu sagt.
Als wir abends von einem BC-Konzert zurück kamen sah man im Licht der Außenbeleuchtung ganz deutlich, dass die 10x10cm-Steine nicht anthrazit sind sondern grau. Mal gespannt, was Herr Wahl dazu sagt.
Pflaster fertig (04.11.2016)
Heute wurden die Pflasterarbeiten fertig gestellt. Der neue Stellplatz, der Ausgang vor dem Keller und die Hausecke zum Balkon wurden gepflastert. Zum Balkon wurde eine Stufe gesetzt und für den Lichtschacht dort am Haus hatten die GaLaBauer auch eine Lösung: Pflastersteine wurden so geschnitten, dass das Gitter dort direkt aufgelegt werden konnte. Dann ging es los, die Pflastersteine an den Rändern und Kanten zu zuschneiden.
Donnerstag, 3. November 2016
Viel Pflaster und etwas Dämmung (03.11.2016)
Heute ist bei uns auf der Baustelle wieder viel passiert. Die GaLaBauer legten gleich los. Schotter wurde auf dem Weg in den Garten verteilt und glatt gezogen. Während ein anderer die Mauer um das Kellerfenster weiter baute, kam auch Herr Eue um die dringendsten Dämmarbeiten vorzunehmen. Zum einen musste neben den Kellertüren gedämmt werden, damit die Mauer dort höher gezogen werden konnte. Außerdem wurde unterhalb der Küchentür gedämmt, weil dort die Stufe gesetzt werden sollte. In der Zeit wurden schon die ersten Pflastersteine auf dem Weg Richtung Straße verlegt. Kaum war die Dämmung fertig, wurde direkt an der Mauer vor der Kellertür weiter gearbeitet. Danach wurde dort auch die Abwasserrinne gesetzt und Schotter verteilt. Die Stufe vor der Küchentür wurde verbaut und dann gingen die Pflasterarbeiten zügig voran. Bis zum Nachmittag war der Weg bis vorne zur Haustür soweit fertig. Außerdem wurden schon die ersten Steine für den neuen Stellplatz verlegt.
GaLaBauer und Dachdecker (02.11.2016)
Wieder war einiges los auf unserer Baustelle. Die GaLaBauer arbeiteten heute an verschiedenen Stellen rund um's Haus. Bei der Mauer vor der Kellertür wurde jetzt auch noch das kurze Stück zwischen Treppe und Wand gebaut. Ebenfalls mit der Mauer begonnen wurde vor dem Kellerfenster. Von der Terrasse bis zur Haustür wurde Split verteilt und fest gerüttelt. Bei dem Stück neben der Tür zum Garten herrschte zunächst Unklarheit, wie und auf welchen Höhen dort gepflastert werden sollte. Zum Glück hatte Matthias früh Feierabend gemacht und konnte schnell alles klären, so das auch dort der Split verteilt und verdichtet werden konnte. Zwischendurch kam Herr Eue um abzustimmen, welche Dämmarbeiten am dringendsten erledigt werden mussten. Aufgrund von Krankheit war hier noch nichts passiert, aber morgen soll zumindest das gedämmt werden, was für die GaLaBauer am wichtigsten ist. Nachmittags waren dann auch noch die Dachdecker da, um die Stelle unter der Kellertür abzudichten. Vor der Kellertür hatten die GaLaBauer vormittags auch schon das Abflußrohr freigelegt und den Anschluss für die Abwasserrinne vorbereitet. Danach konnte auch dort Split verteilt werden. Vom Großhandel wurde noch mehr Schotter und Pflastersteine angeliefert. Neben der Tür zum Garten und vor Haus wurde dann auch noch Schotter verteilt. Feierabend war erst, als es bereits dunkel wurde.
Allerheiligen (01.11.2016)
Die einzigen, die heute auf der Baustelle gearbeitet haben, waren Tim-Niklas und Justus. Mit Traktor und Co. bewaffnet haben sie auf der "Wiese" vor dem Haus gearbeitet.
Dienstag, 1. November 2016
Großer Bagger und Mauer (31.10.2016)
Um 6:15 Uhr haben wir heute morgen bereits das erste Mal aus dem Fenster geschaut. Firma Wahl war kurz da um einen Radlader abzustellen. Dank der Zeitumstellung war es heute wieder früher hell und die Arbeiten konnten bereits um 7 beginnen. Ein Mitarbeiter hat den ganzen Tag an der Mauer vor der Kellertür gearbeitet. Mittlerweile ist die Mauer von der Seite zu Tina und Michael bis zur Treppe zum größten Teil fertig. Heute haben die GaLaBauer einen größeren Bagger mitgebracht und so konnte der restliche Weg vom Garten hoch, der Weg vor dem Haus und der Platz für den neuen Stellplatz zügig ausgeschachtet werden. Beim Ausschachten wurden aber nicht nur die Fundamente vom Balkon freigelegt, sondern auch das Abwasserrohr von der Dachrinne. Beim Baggern wurde ein Rohr leicht beschädigt und dabei stellten die GaLaBauer fest, das das Rohr schon sehr mit Dreck zugesetzt war. Zwei Rohre wurden entnommen und durch neue Rohre ersetzt, so dass zumindest unter dem Weg keine alten Rohre mehr verlegt sind. Mittags musste der Container nochmal getauscht werden, bevor er nachmittags entgültig abgeholt werden konnte. Danach wurde Schotter angeliefert und vor dem Haus und am neuen Stellplatz verteilt und auch mit der Rüttelplatte verdichtet.
Treppenstufen (29.10.2016)
Trotz Samstag waren die GaLaBauer heute wieder auf der Baustelle. Vor der Kellertür wurden heute die Treppenstufen gesetzt. Außerdem wurde angefangen, der Weg von der Terrasse nach oben auszuschachten.
Mauer und Pflaster (28.10.2016)
Heute wurde zum einen weiter an der Mauer vor der Kellertür gearbeitet. Zum anderen wurde die Terrasse fertig ausgeschachtet, dann Schotter verteilt und fest gerüttelt und zuletzt noch Splitt aufgebracht. Danach wurde weiter gepflastert, so dass am Nachmittag vor dem Gartenhaus schon eine große Fläche fertig war.
Donnerstag, 27. Oktober 2016
Erste Mauer und Pflastersteine (27.10.16)

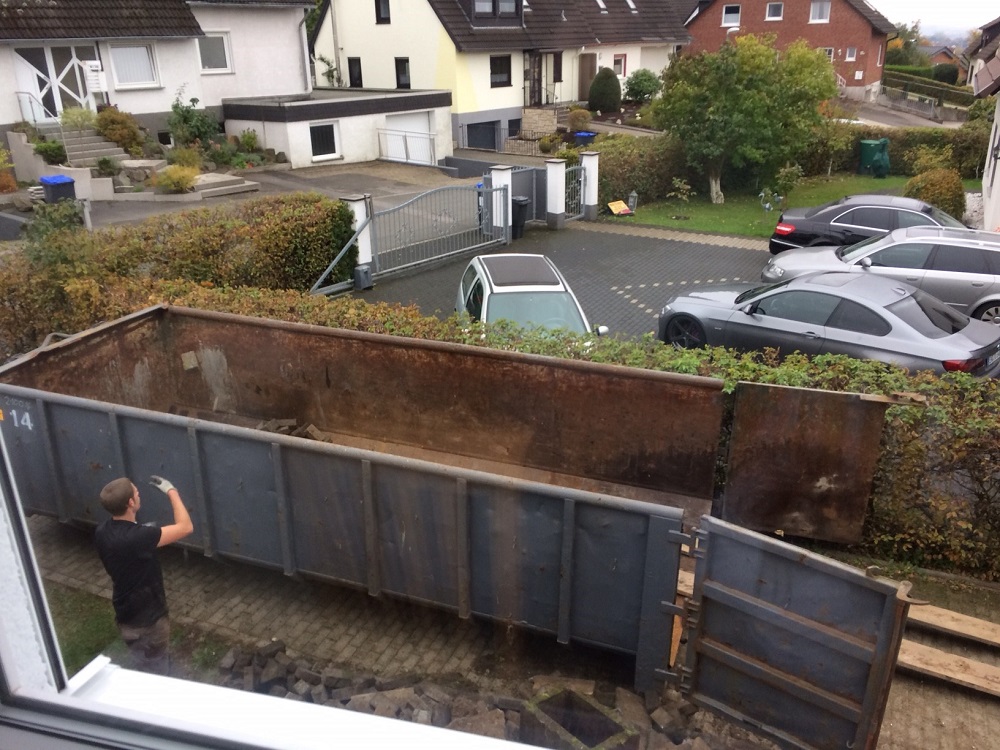

Heute morgen wurde gleich der Container mit Erde abgeholt. Kaum weg wurden die Pflastersteine angeliefert. Der nächste Container kam und es ging auch gleich weiter. Schubkarre um Schubkarre Erde wanderte in den Container. Der Split wurde auf dem Weg im Garten gerade gezogen, das Regenrohr vom Balkon angeschlossen und vor dem Gartenhaus wurde mit der Rüttelplatte gearbeitet. Mittags wurde die ersten Pflastersteine in den Garten gebracht und dann kam auch die Lieferung mit den Natursteinen. Bis zum Nachmittag war die Mauer unten an der Garage fertig, der Weg war schon ein ganzes Stück gepflastert und vor der Kellertür wurde noch etwas ausgeschachtet.
Der Hügel ist weg (26.10.2016)
Heute wurde der Erdhügel von der Wiese abgetragen und in den Container gebracht. Der Weg wurde zu Ende ausgeschachtet und dann ging es mit dem Stück vor dem Gartenhaus weiter. Auf dem Weg wurde dann eine Schicht Schotter verteilt und mit der Rüttelplatte verdichtet. Dort wurde am Nachmittag auch schon Split hingefahren, morgen soll gepflastert werden.
Altes Pflaster ade (25.10.2016)
Das Wetter heute war besser, so das die Arbeiten im Garten weiter gehen konnten. Das restliche Pflaster, Pflanzsteine und Betonstücke wurden entfernt und bald war der Container voll und konnte getauscht werden. Der nächste Container wurde mit dem Erdaushub gefüllt.
Montag, 24. Oktober 2016
GaLaBau startet (24.10.2016)
Heute morgen kam Herr Wahl mit seinem Mitarbeiter, um die Arbeiten rund ums Haus zu besprechen. Kurz darauf kamen noch 4 weitere Kollegen, die gleich Werkzeug mitbrachten. Vom kleinen Bagger bis zur angetriebenen Schubkarre war alles dabei. Das alte Pflaster wurde aufgehoben und als dann der Container kam (ein kleinerer war nicht verfügbar) auch direkt entsorgt. Leider machte dann der stärker werdende Regen einen Strich durch die Rechnung. Der Berg wurde trotz Holzbohlen zu rutschig, so dass die Arbeiter mit den Schubkarren nicht mehr hoch kamen. Mittags musste die Arbeit daher abgebrochen werden. Morgen geht es bei hoffentlich besserem Wetter weiter.
Vorher-Bilder Außenanlage (22.10.2016)
Heute haben wir rund ums Haus etwas aufgeräumt, da am Montag der Garten-Landschaftsbauer anfangen möchte. Von Müll über Spielzeug musste alles weg. Besonders auf der Terrasse hatte sich viel angesammelt. Hier jetzt noch ein paar "Vorher-Bilder", bevor dann Montag der Bagger anrückt.
Sauna (14.10.2016)
Eigentlich sollte unsere Saune schon am 5.10.16 eingebaut werden, aber die Kabine war in Schwäbisch Hall stehen geblieben, so dass da nichts draus wurde. Heute sollte der Einbau dann endlich erfolgen. Der Monteur war auch früh da, die Kabine war noch nicht da, sollte aber direkt zu uns geliefert werden. Das klappte, und schon bald waren alle Teile im neuen Keller verteilt. Der Aufbau ging zügig voran und so stand die Sauna kurz nach Mittag. Abends haben wir dann die Sauna direkt eingeweiht.
Schlafzimmer (13.10.2016)
Die letzte Woche haben wir bereits auf Lattenrost und Matratze in unserem neuen Schlafzimmer geschlafen, aber heute kamen endlich die Möbel. Das Zimmer hatten wir schnell leer geräumt und dann konnte es mittags auf los gehen. Die Teile wurden hoch getragen und das Bett zusammengebaut. Die Nachttische und die Kommode noch hingestellt und schon waren die Monteure auch fertig. Noch Lattenroste und Matratzen rein und fertig ist unser neues Schlafzimmer.
Dies und das (19.09. - 07.10.2016)
Die letzte Zeit haben wir unseren Blog etwas vernachlässigt. Viel ist nicht mehr passiert, aber das ein oder andere gibt es noch zu berichten:
- das Treppenhaus ist endlich fertig gestrichen worden
- modekor hat die Fußleisten im OG angebracht
- Buschmann hat die Glastür neu eingestellt
- Velux hat das Rollo im alten Schlafzimmer repariert
- Lippmann hat die Fußbodenheizung im OG ans Laufen gebracht
- wir haben Lampen im Bad OG und in der Ankleide angebracht
- das Treppenhaus ist endlich fertig gestrichen worden
- modekor hat die Fußleisten im OG angebracht
- Buschmann hat die Glastür neu eingestellt
- Velux hat das Rollo im alten Schlafzimmer repariert
- Lippmann hat die Fußbodenheizung im OG ans Laufen gebracht
- wir haben Lampen im Bad OG und in der Ankleide angebracht
Sonntag, 18. September 2016
Fußleisten und Farbe (16.09.2016)
Bicking brachte heute morgen neue Farbe mit und so sollte das Treppenhaus heute fertig werden. Die eine Wand wurde wie gewünscht grau, und der Rest bis in den Keller weiß gestrichen. Eigentlich wäre dann alles erledigt gewesen doch irgendwann fiel auf, dass ein falscher Weißton bestellt worden war, so dass nächste Woche alles nochmal mit der richtigen Farbe überstrichen werden muss. Modekor kam auch wie angekündigt, um oben im Flur die Fußleisten und die Leisten unter den Türen zu setzen. Leider waren zu wenig Fußleisten da, so dass zwei Stellen erst Montag fertig gestellt werden können. Immerhin ist die Ankleide fertig, und so konnte Siegfried nachmittags beginnen, den nächsten Ikea-Schrank aufzubauen.
Noch mehr Farbe (15.09.2016)
Heute wurden im Flur oben die Decken und Wände fertig gestrichen. Auch im Treppenhaus wurde schon angefangen. Hier musste auch noch die Decke gespachtelt und geschliffen werden. Dann ging es leider nicht mehr weiter, da keine Farbe mehr da war. Morgen mehr.
Farbe Flur oben (13.09.2016)
Firma Bicking traf heute erst mittags ein. Einen Teil der Abdeckung hatten wir nicht entfernt, so dass es heute schneller ging, bis das die erste Farbe im Flur aufgetragen werden konnte. Da am Freitag modekor die Fußleisten anbringen soll hat der Flur oben erste Prio.
Gartenplanung (12.09.2016)
Heute am späten Nachmittag hatten wir einen Termin mit Herrn Wahl und Frau Frey, um die Vorgehensweise für die Außenanlage zu planen. Terminlich geht es leider nicht so schnell, wie Frau Frey sich das wünscht, aber Ende Oktober geht es dann los.
Farbe und Stütze im Garten (09.09.16)
Los ging es heute wieder mit Bicking. Nachdem der Keller fertig ist, konnte jetzt endlich mit dem Treppenhaus begonnen werden. Zuerst musste alles abgeklebt werden, was einige Zeit in Anspruch nahm. Die Decken mussten teilweise noch gespachtelt und geschliffen werden. Und so dauerte es, bis die erste Farbe aufgetragen werden konnte. Mittags kam dann Noack, um am Haus das Regenrohr anzuschließen und am Ende vom Balkon die Stütze zu setzen. Das Regenrohr konnte nicht gemacht werden, da dort erst ein Übergangsstück bestellt werden muss. Weiter ging es im Garten. Die Stelle wurde noch etwas ausgeschachtet, die L-Stütze gesetzt und einbetoniert. Zum Schluss wurde unter den Balkon noch Erde aus dem Garten aufgefüllt. Ebenfalls mittags stand ein Mitarbeiter von Fischer vor der Tür um die Silikonfugen an den kürzlich angebrachten Sockelleisten zu machen.
Freitag, 9. September 2016
Keller fertig (08.09.2016)
Heute ist der Keller fertig geworden. Firma Bicking war da, musste erst die Decke noch nachspachteln und hat dann die Wände noch 2 Mal gestrichen. Perfekt, jetzt kann die Sauna kommen.
Farbe im Keller (06.09.2016)
Heute ist das Kellerbad fertig geworden, die Decken und Wände sind gestrichen. Auch die Decke im restlichen Keller ist bereits einmal gestrichen.
Kellerdecke 05.09.2016)
Jetzt geht es auch wieder im Keller weiter. Heute war Firma Bicking da und hat die Kellerdecke im neuen Keller gespachtelt.
Donnerstag, 1. September 2016
Dachfenster und Konsolen (01.09.2016)
Heute morgen standen pünktlich die Dachdecker vor der Tür, um das Veluxfenster im Dachboden einzubauen. Nachmittags war das Fenster dann drin. Zwar jetzt sehr hoch, aber immerhin drin. Jetzt müssen wir nur die Verkleidung der Wand noch in Angriff nehmen. Außerdem war heute morgen auch Herr Figge da, um die Seite zu Tina und Michael fertig zu dämmen, aber anscheinend fehlte Material, zumindest ist die Seite noch nicht fertig. Später am Vormittag kamen noch die Metallbauer, um die Konsolen für den Balkon anzubringen.
Sockelleisten (31.08.2016)
Als es heute Mittag an der Tür klingelte erwarteten wir eigentlich gar keinen Handwerker. Es war aber Herr Fischer, der die restlichen Sockelleisten im EG und KG anbringen wollte.
Dienstag, 30. August 2016
Feinputz (30.08.2016)
Den Anfang heute machte die Firma Günther. Im Keller (Übergang alt/neu und Teil neu) wurde der Feinputz aufgetragen. Das sollte es jetzt für die Innenputzer gewesen sein. Nachmittags kamen zuerst Frau Frey und Herr Peters, um zu besprechen, wie es jetzt mit dem Fenster im Dachboden weiter gehen soll. Das Fenster soll jetzt 3 Dachziegel nach oben versetzt werden, wir hoffen es passt. Danach traf noch Herr Beber ein, um sich die Außenanlagen anzusehen und mögliche Arbeiten mit uns abzustimmen. Die Vorschläge von Herrn Wahl haben uns allerdings deutlich besser gefallen, wir hoffen der kann mit dem Preis noch etwas runter gehen.
Kellerrohre (26.08.2016)
Heute war die Firma Lippmann wieder da, um im alten Keller die Heizungsrohre zu verlegen, so dass wir die Kellertür wieder ganz öffnen können. Außerdem wurde noch der Heizkörper im Kellerbad angeschlossen. Jetzt muss nur noch das Ventil in der Heizung getauscht werden, aber das möchte Herr Lippmann gerne selber machen.
Günther und Mürer (24.08.2016)
So langsam nehmen die Arbeiten auf der Baustelle Fahrt auf. Schon um sieben Uhr war die Firma Günther da, um im Keller die Vorarbeiten für den Feinputz vor zu nehmen. Mittags kam dann noch Mürer um im neuen Schlafzimmer und in der Ankleide die Rolladenbedienungen und im Schlafzimmer die Spots samt Dimmer anzubringen. Morgen bekommen wir Besuch, dann können wir das Schlafzimmer verdunkeln. Der Rest (Flur und Keller) muss leider noch warten, bis der Maler fertig ist.
Duschtrennwand (23.08.2016)
Heute wollte die Firma Lippmann eigentlich alles fertig machen. Da die Monteure aber zuerst auf eine andere Baustelle mussten, ging nur ein Teil. Zuerst wurde die Duschtrennwand im Bad OG eingebaut, was schon einige Zeit in Anspruch nahm. Danach wurde der Badheizkörper im EG geleert und wieder befüllt, und jetzt funktioniert dieser auch richtig. Zuletzt versuchten die Mitarbeiter noch, das Knacken der Duschtrennwand im EG weg zu bekommen, aber das gelang nicht, da muss jetzt der Kundendienst kommen. Gegen Mittag kamen noch die Dachdecker, um das Fenster im Dachgeschoss einzubauen. Leider passte das aufgrund des neuen Dachanschlusses nicht wie geplant. die Mitarbeiter nannten uns Alternativen, aber da müssen wir jetzt erstmal überlegen.
Nur ganz kurz (22.08.2016)
Wenn wenig los ist, sind ja schon Kleinigkeiten erwähnenswert. Heute waren kurz Mitarbeiter von Günther da um sich anzusehen, was im Keller noch alles gemacht werden muss.
Ende der Sommerpause (19.08.2016)
Die Sommerpause ist vorbei, so langsam geht es wieder los auf unserer Baustelle. Heute war Herr Thieme von Röger da, um den Kellerraum für die Sauna zu vermessen. Die Sauna ist in Auftrag gegeben, Lieferzeit jetzt ungefähr sieben Wochen.
Donnerstag, 28. Juli 2016
Gerüst weg (28.07.2016)
Gestern hatten sie uns vergessen, aber heute kamen die Gerüstbauer um die letzten Gerüste am Haus abzubauen. Es dauerte nicht lange und schon waren die Seite zum Garten und der Giebel gerüstfrei. Zum ersten Mal haben wir von Küche und Esszimmer freie Sicht nach draußen.
Tür Ankleide (27.07.2016)
Heute war es endlich soweit: nach mehrmaligem Messen, diversen Rückfragen und langer Lieferzeit wurde heute die Tür für die Ankleide geliefert. 2 Stunden dauerte es, dann war die Tür endlich eingebaut. Das Thema Bauking ist hiermit hoffentlich endlich abgeschlossen.
Außenputz und Trockenbau (26.07.2016)
Heute ging es schon früh los auf unserer Baustelle. Schon vor sieben war Firma Bicking da, um die Gartenseite neu zu verputzen. Die Arbeit ging gut voran und so war die Wand schnell fertig. Herr Eue war zufrieden, mehr werden wir sehen, wenn das Gerüst abgebaut ist. Kurz nach sieben war auch der Mitarbeiter von Gebauer da, um die Kellertür am Übergang zum Anbau zu verkleiden. Wäre alles machbar, kein Problem! Eine Aussage die uns nach den Erfahrungen der letzten Wochen sehr positiv überraschte. Am späten Nachmittag waren die Wände verkleidet und die alten Wände kaum wieder zu erkennen. Abends kam dann noch Herr Wahl, um sich das Außengelände anzuschauen. Wir hatten einen sehr guten Eindruck und sind jetzt gespannt auf das Angebot.
Amierung (25.07.2016)
Heute war Firma Bicking da, um auf der Gartenseite die Armierung auf die Wand zu machen. Morgen soll dann der neue Putz aufgebracht werden.
Gerüst (23.07.2016)
Heute wurde das Gerüst an der Gartenseite wieder aufgebaut, damit Bicking nächste Woche dort neu verputzen kann.
Türdrücker (22.07.2016)
Herr Peters meldete sich heute Vormittag wie versprochen und kam kurz darauf vorbei, um bei der gestern eingebauten Kellertür noch den Türdrücker anzubringen.
Kellertür + Balkon (21.07.2016)
Die Dachdecker waren wieder früh da, um die Arbeiten am Balkon soweit fertig zu stellen. Um neun kamen dann wie vereinbart die Monteure von Bauking, um die Kellertür Übergang Alt-/Neubau ein zweites Mal einzubauen. Herr Peters kam auch wie versprochen dazu. Die alte Tür war schnell ausgebaut und erstaunlicherweise war der Einbau dieses Mal längst nicht so problematisch wie beim letzten Mal. Auch die Restarbeiten an der anderen Tür waren bald erledigt. Nur der Türdrücker fehlte heute noch, aber den will Herr Peters dann morgen noch anbringen.
Außenputz (18.07.2016)
Heute war die Firma Bicking wieder da, um den Außenputz an der Straßenseite aufzutragen.
Feinputz (15.07.2016)
Heute kam die Firma Günther um im Flur oben und im Treppenhaus an den letzten Stellen den Feinputz aufzutragen.
Bicking (14.07.2016)
Wie besprochen wurde heute die Dämmung an der Straßenseite nach unten verlängert. Außerdem hat Bicking den Putz an den Haustüren soweit abgekratzt, dass auch hier wieder ein Sockel ist.
Günther und Bicking (13.07.2016)
Heute kam die Firma Günther, um im Flur oben die letzten Löcher zu schließen damit alles für den Feinputz vorbereitet ist.
Nachmittags hatten wir dann den Termin mit Firma Bicking und Frau Frey wegen den Außenputzarbeiten. An der Gartenseite soll nächste Woche wieder ein Gerüst aufgebaut werden, um dann die Armierung und anschließend die nächste Schicht Putz aufgetragen werden. Auch an der Giebelseite wird das Gerüst wieder aufgestockt, um das Loch neben dem Klimagerät zu schließen. An den Haustüren wird der Putz unten wieder weg gekratzt um auch dort einen Sockel zu haben. Außerdem soll endlich die Dämmung an der Straßenseite nach unten verlängert werden.
Nachmittags hatten wir dann den Termin mit Firma Bicking und Frau Frey wegen den Außenputzarbeiten. An der Gartenseite soll nächste Woche wieder ein Gerüst aufgebaut werden, um dann die Armierung und anschließend die nächste Schicht Putz aufgetragen werden. Auch an der Giebelseite wird das Gerüst wieder aufgestockt, um das Loch neben dem Klimagerät zu schließen. An den Haustüren wird der Putz unten wieder weg gekratzt um auch dort einen Sockel zu haben. Außerdem soll endlich die Dämmung an der Straßenseite nach unten verlängert werden.
Sonntag, 17. Juli 2016
Außenputz (04.-08.07.2016)
Kurzfristig hatten wir 5 Tage Spanienurlaub gebucht, die Arbeiten an der Fassade wollten wir aber nicht stoppen, schließlich zogen die sich auch so schon lange genug hin. Mittwoch wurde der erste Teil der Fassade verputzt, Donnerstag dann weitere (insgesamt Eingangsbereich, Teil zur 9a, Wetter- und Gartenseite). Am Donnerstag sollte dann auch Wigger die Außenrollos für Ankleide und Schlafzimmer montieren. Das war aber nicht möglich, da das Gerüst zu nah an der Wand stand. Außerdem kam Herr Knüvener, um das Klimagerät wieder zu montieren. Herr Peters befestigte noch das Blech am Dachübergang Wetterseite. Freitags wurde dann das Gerüst wieder abgebaut, bis auf ein Stück zum anbringen der Außenrollos und Firma Peters montierte gleichzeitig die Abflußrohre für die Dachrinne.
Sonneborn und Schemmann (01.07.2016)
Heute hatte sich Sonneborn für 9 Uhr angekündigt. Pünktlich waren sie da und brachten den Tisch sogar schon aufgebaut mit. Dieses Mal war alles in Ordnung und so war dieser Termin schnell erledigt. Nachmittags war Schemmann da, um die neue Spüle einzubauen. Sie hatten die Spüle zwar dabei, aber diese hatte schon eine Macke. Statt dessen schlugen sie auch erstmal vor, die Ablagefläche der Spüle von unten mit einer Holzplatte zu stabilisieren. Vor einigen Monaten hatten sie das noch als nicht sinnvoll abgetan, aber jetzt bauten sie die Platte ein und das Ergebnis war gut.
Dienstag, 28. Juni 2016
Sonneborn die nächste (28.07.2016)
Heute morgen war Firma Wigger kurz da und im OG Fenster und Tür zu messen, wo noch die Außenrolladenkästen angebracht werden müssen. Irgendwann kam dann auch endlich Sonneborn, leider nur mit dem Schrank und ohne Tisch. Der Schrank war schnell aufgestellt, der Tisch soll Freitag kommen. Herrn Peters haben wir auch erreicht, mit viel Glück kommen die Kellertür und die Tür zur Ankleide noch im Juli, mehr konnte er uns leider immer noch nicht sagen.
Bicking und Günter (27.06.2016)
Es tut sich wieder was bei uns. Heute mittag war Firma Bicking da und die letzten Arbeiten zu erledigen, bevor der Putz angebracht wird. Nachmittags kam dann Herr Günther, eigentlich um die Türrahmen im Flur OG beizuputzen. Leider war es ihm dann doch etwas viel, und da er den Flur nicht zwei Mal abkleben wollte fing er auch gar nicht erst an. Frau Frey kam auch noch mit dazu und es wurde besprochen, dass der Flur bis Mitte nächster Woche fertig sein würde.
Armierung fertig (16.06.2016)
Heute war Bicking wieder da und hat die fehlende Armierung rund um die Tür zum Garten fertig gestellt.
Montag, 13. Juni 2016
Wohnzimmertisch (13.06.2016)
Auf der Baustelle tat sich auch heute nichts, aber immerhin sollte Mittags der Wohnzimmertisch ausgetauscht werden. Die Mitarbeiter von Sonneborn waren auch wie geplant da. Vor dem Aufbau wollte Dörte sich aber erst die Tischplatte ansehen. Aber auch die Platte vom zweiten Tisch hatte Macken und so nahmen sie den direkt wieder mit. Der nächste soll vorab ausgepackt und bei Sonneborn in der Werkstatt überprüft und überarbeitet werden. Nachmittags kam auch Herr Eue wegen der Farbe für den Putz. Diesmal mit einer anderen Farbtafel, die aber wenige helle/weiße Farbtöne enthielt. Mittwoch kommt er dann nochmal mit der anderen Farbpalette vorbei.
Decke Treppenhaus (11.06.2016)
Stefan hatte uns angeboten, die Decke vom Treppenhaus zu machen, nachdem das Abziehen der Tapete sich als hoffnungslos herausgestellt hatte. Matthias hatte bei Obi alles notwendige gekauft und so stand Stefan heute morgen vor der Tür. Auch wenn die Decke krumm und schief ist haben wir uns entschlossen, die alte Rigipsdecke zu lassen und nur eine weitere dünne Schicht Rigips darunter zu schrauben. Stefan legte direkt los, markierte die Dachleisten und schraubte die ersten Platten fest. Nachdem die Platten dran waren und Stefan die Decke gespachtelt hatte war das Ergebnis super. Kein Vergleich mehr zu der Decke, wie sie vorher war. Bei dem kleinen Stück unter der Treppe hingegen kam die alte Ripipsdecke ab, und zwei neue Schichten drauf. Danke Stefan! Ist klasse geworden!
Nix los (06.-10.06.2016)
Diese Woche war Dörte bis Donnerstag im Krankenhaus, und so stellten sich wohl die Handwerker auch mal direkt auf eine ruhige Woche ein. Bicking brachte Anfang der Woche Farbmuster für den Putz vorbei, aber sowohl die von uns ausgesuchte Farbe aus der Farbskala, sowie die von Herrn Eue per Gerät ermittelte Farbe ging stark ins rosa, so dass wir da nochmal ran müssen. Außerdem stand Herr Peters von Bauking anscheinend Mittwoch vor verschlossener Tür, aber wiedermal ohne Anmeldung, so dass es nicht verwunderlich ist.
Dämmung für's erste fertig (02.06.2016)
Heute war das Wetter wieder besser und Bicking am Start. Die Dämmung rund um die Tür zum Garten wurde fertig gestellt und weg waren die Mitarbeiter schon wieder. Warum nicht auch die Dämmung an der Straßenseite fertig gemacht wird bleibt unverständlich, aber wir müssen ja auch nicht alles verstehen.
Türen und Vorhänge (01.06.2016)
Für heute war wieder viel Regen und Gewitter angesagt, deshalb haben wir mit Bicking erst gar nicht gerechnet. Als erstes kam heute morgen Herr Fischer um uns Muster für die Balkonplatten vorbei zu bringen. Als nächstes kam Bauking um die Türen im OG und der Küche einzubauen. Los ging es im Obergeschoss. Während die Monteure anfingen die Türzargen zu kürzen, baute Siegfried noch die Tür zum alten Schlafzimmer aus. Gestern waren die Flächenvorhänge von modekor gekommen und so fuhr Siegfried anschließend zu Obi, um noch Dübel für die Ripigsdecke zu kaufen. Der Einbau der Türen ging voran, aber schnell stellte sich heraus, dass die Türzargen schmaler und niedriger sind als die alten. Herr Peters hatte mehrfach gemessen und eigentlich zugesagt, dass die neuen Zargen die alten überdecken, aber mit einem Mal hat es diese Aussage so doch nicht gegeben. Sehr ärgerlich, aber so müssen die Türen bis auf die Badezimmertür alle nachgeputzt werden. Neben den Türen für das OG war aber endlich auch unsere Küchentür dabei, und die ist so richtig klasse geworden! Zuletzt wurde noch die gerissene Zarge im Keller repariert und bei den Bädern die Drückergarnitur ausgetauscht.
Der Rest des Tages stand ganz im Zeichen der Vorhänge. Zuerst brachte Siegfried die Vorhänge im Esszimmer an, anschließend noch die beiden im Wohnzimmer. Da vormittags auch noch die Vorhänge für die Straßenseite geliefert wurden, montierte er diese auch noch gleich. Schön ist es geworden!
Der Rest des Tages stand ganz im Zeichen der Vorhänge. Zuerst brachte Siegfried die Vorhänge im Esszimmer an, anschließend noch die beiden im Wohnzimmer. Da vormittags auch noch die Vorhänge für die Straßenseite geliefert wurden, montierte er diese auch noch gleich. Schön ist es geworden!
Mittwoch, 1. Juni 2016
Ein wenig Dämmung (31.05.2016)
Heute morgen kamen wieder zwei Mitarbeiter von Bicking, aber nach 2 Stunden waren sie auch schon wieder weg. Sie dämmten noch etwas rund um die Tür zum Garten, aber dann war der Wasserhahn im Weg. Herr Strom wäre zwar kurz darauf da gewesen, aber da wollte Bicking nicht mehr drauf warten. Der Wasserhahn war kurz darauf verlängert und die Arbeit auf der Baustelle für heute erledigt.
Montag, 30. Mai 2016
Dämmung (30.05.2016)
Um halb acht waren zwei Mitarbeiter von Bicking da und schon 20 Minuten später wieder weg. Weil es stark regnete waren sie sofort durchnässt und fuhren erstmal auf eine andere Baustelle. Mittags waren sie dann wieder da und es ging mit der Dämmung an dem Stück rund um die Tür zum Garten weiter. Die Dübel wurden angebracht und die ersten Dämmplatten waren schnell an der Wand.
Treppe fertig (25.05.2016)
Von Bicking war weiter nichts zu sehen, dafür kam arcus Treppen heute. Durch ein Missverständnis mit etwas Verspätung, aber daher mit der fehlenden Stufe im Gepäck. Aber nicht nur diese wurde schnell eingebaut, auch die reklamierte unterste Stufe wurde direkt ausgetauscht. Zum Schluss wurden am Treppenabsatz oben noch die Blenden an beiden Seiten angebracht. Wegen den anhaltenden Bauarbeiten hatten wir bisher die Folie um die Stufen gelassen. Da sich so schon nach wenigen Wochen die Stufen so unterschiedlich verfärben können, haben wir nachmittags die Folien entfernt. Die Treppe sieht sehr gut aus! Später rief dann endlich auch Herr Peters an und versprach, die Küchentür sowie die Holztüren oben kommenden Donnerstag einzubauen.
Möbel und Schrank (24.05.2016)
Der Morgen begann erstmal mit Aufregung. Dörte wollte eigentlich nur bei Sonneborn nachfragen, wann ungefähr die Lieferung heute eintreffen würde. Unter der Auftragsnummer war für heute aber keine Lieferung hinterlegt, der Auftrag war erst für 2017 gebucht. Etliche Telefonate (und einige Nerven) später hatte sich dann herausgestellt, das der Auftrag bei Sonneborn doppelt gebucht war. Der eine für Lieferung heute und der andere (von dem wir die AB hatten) für nächstes Jahr. Mittags kamen die Monteure dann und brachten für Tim-Niklas den Schreibtischstuhl und unseren neuen Wohnzimmertisch. Der Aufbau vom Tisch dauerte etwas und als sie den Tisch dann auf die Beine stellten sah man gleich, das die Tischplatte beschädigt war. Der Tisch wurde reklamiert und Ersatz soll kurzfristig kommen.
Wegen dem Türeinbau war Herr Peters leider nicht erreichbar. Frau Amsel nannte uns als Einbautermin den 7.6., leider nicht zu kurzfristig, wie wir uns das vorgestellt hatten. Mal sehen, was sich doch noch machen lässt.
Gudrun und Siegfried wollten heute für uns den ersten Schrank für die Ankleide abholen. Leider hatten wir mittags immer noch nicht die Bestätigungsmail von Ikea (war leider im Spam gelandet), aber zum Glück konnten sie den Schrank auch so abholen. Nachmittags haben wir dann Dörtes Schrank und das neue, größere Regal für Tim aufgebaut.
Wegen dem Türeinbau war Herr Peters leider nicht erreichbar. Frau Amsel nannte uns als Einbautermin den 7.6., leider nicht zu kurzfristig, wie wir uns das vorgestellt hatten. Mal sehen, was sich doch noch machen lässt.
Gudrun und Siegfried wollten heute für uns den ersten Schrank für die Ankleide abholen. Leider hatten wir mittags immer noch nicht die Bestätigungsmail von Ikea (war leider im Spam gelandet), aber zum Glück konnten sie den Schrank auch so abholen. Nachmittags haben wir dann Dörtes Schrank und das neue, größere Regal für Tim aufgebaut.
Frey/Peters (23.05.2016)
Firma Bicking kam heute nicht, vermutlich das Wetter, heute war es regnerisch. Dafür sollte um 11 Uhr endlich der Termin mit Frau Frey und Herrn Peters wegen den Kellertüren stattfinden, 3 Wochen nach dem Einbau der Türen. Matthias war extra aus dem Büro gekommen. Mit einer viertel Stunde Verspätung konnte es endlich losgehen. Ergebnis: Die Tür zum neuen Keller wird - für uns kostenlos - neu bestellt und eingebaut. Dafür tragen wir die Kosten für die Verlegung der Heizungsrohre bei der anderen Tür. Außerdem soll Herr Peters beim Einbau der Tür da sein, um alle Fragen direkt klären zu können. Wegen den Holztüren OG und der Küchentür soll ein kurzfristiger Einbau erfolgen, vielleicht sogar noch diese Woche.
Armierung (19.05.2016)
Auch heute ging es mit der Armierung weiter, diesmal an der Seite zu Tina und Michael. Dabei wurde auch gleich die kleine Lücke oben in der Spitze am Dach gedämmt.
Armierung und Außenfühler (17.05.2016)
Nachdem wie am Wochenende die Außenfühler unserer Heizung als vermisst gemeldet hatten, fing Bicking heute morgen direkt an, den Fühler freizulegen. Die Stelle war schnell gefunden und die Dämmung entfernt. Reinhard löste dann die provisorische Befestigung und so konnte die Lücke schnell wieder geschlossen werden. Anschließend wurde noch die Armierung auf der Straßenseite aufgetragen.
Sonntag, 15. Mai 2016
Armierung (13.05.2016)
Als erstes wurde die Dämmung an der Haustür fertig gestellt. Danach wurde mit der Armierung der Gartenseite begonnen.
Samstags fiel uns dann auf, dass die Außenfühler der Heizung nicht mehr zu sehen sind. Bei der Durchsicht der Bilder fiel uns auf, dass die Fühler wohl schon unter der Dämmung verschwunden sind. Müssen wir Dienstag klären.
Samstags fiel uns dann auf, dass die Außenfühler der Heizung nicht mehr zu sehen sind. Bei der Durchsicht der Bilder fiel uns auf, dass die Fühler wohl schon unter der Dämmung verschwunden sind. Müssen wir Dienstag klären.
Dämmung und Glastür (12.05.2016)
Heute wurde bei der Dämmung die Giebelseite fertig gestellt. Auch die Lücke auf der gegenüberliegenden Seite wurde geschlossen. Anschließend wurde mit der Armierung der Fenster auf der Giebelseite begonnen. Vormittags kam auch wieder Herr Buschmann, um die Glastür endlich fertig einzubauen. Eine Schraube fehlte, aber abends war die dann auch endlich an ihrem Platz.
Donnerstag, 12. Mai 2016
Dämmung (11.12.2016)
Heute war der Mitarbeiter von Bicking wieder da, und arbeitete hauptsächlich an der Giebelseite weiter an der Dämmung. Nachmittags wurde dort dann auch mit Armierung der Fensterkanten begonnen.
Fußleisten und Heizkörper (10.05.2016)
Heute mussten wir uns früh auf den Weg zum Kindergarten machen, da um 8 Uhr modekor da sein wollte. Der Übergang zum alten Bad gefällt uns nicht. Da wo gespachtelt wurde ist der Boden jetzt deutlich höher und dahinter fällt er ab, mit stellenweise viel Luft zwischen Vinyl und Boden. Wir haben viel diskutiert, aber auch modekor konnte uns keine befriedigende Lösung anbieten. Die "Luftlöcher" wurden mit etwas Trittschalldämmung aufgefüllt, aber die Kante am Übergang bekommt man wohl nicht so einfach weg. Schade auch, dann können wir es wohl nicht ändern. Anschließend wurden noch soweit aufgrund der fehlenden Türen möglich, im Schlafzimmer und der Ankleide die Fußleisten angebracht. Mittags kam dann Herr Strom von Lippmann, um den Mittlerweile dritten Heizstab im Badheizkörper EG anzubringen. Die ersten beiden waren kaputt gegangen, da der Heizkörper nicht ausreichend mit Wasser befüllt worden war.
Anstrich (09.05.2016)
Von Bicking kam heute keiner, auf Nachfrage erhielten wir die Antwort, der Mitarbeiter wäre krank. Mittags sollte arcus eintreffen und die Treppe fertig stellen, aber auch die meldeten sich leider ab, zeitlich konnten sie den Termin nicht einhalten. Dafür kamen heute Gudrun und Siegfried. Nachdem bei der weißen Tapete im Schlafzimmer und der Ankleide die Nähte so deutlich sichtbar waren hatten wir uns entschlossen, die Wände zu überstreichen. Das machten wir dann auch und das Ergebnis kann sich durchaus sehen lassen. Wir verwendeten die gleiche Farbe wie für die Decke und jetzt sieht es viel besser aus.
Nix los (06.05.2016)
Heute war auf der Baustelle nichts los. Bicking hatte sich abgemeldet und auch sonst haben wir niemanden erwartet.
Montag, 2. Mai 2016
Dämmung, Dachdecker, Kellertür und Co. (02.05.2016)
Bei schönem Wetter wurde heute weiter gedämmt. An der Straßenseite musste viel gestückelt und zugeschnitten werden, da um die Abstützung der Gaube gedämmt wurde. Davon ist ein Teil jetzt fertig. Außerdem wurde auch schon etwas Dämmung im Erdbereich angebracht. Als nächstes kam der Monteur von Bauking wegen der Kellertüren. Er stöhnte direkt, dass das alles gar nicht passe würde, machte sich dann aber doch an die Arbeit. Zuerst wurde die Tür zum alten Keller eingebaut. Nachdem die Tür drin war, ließ sie sich leider nur wenig öffnen, da ein Kupferrohr im Weg war. Frau Frey kam daraufhin vorbei, konnte aber auch nichts entscheiden, da weder Herr Peters noch Frau Amseln zu erreichen waren. Bei der zweiten Tür kam es noch schlimmer. Die Türzarge war zu hoch und ließ sich nirgends richtig befestigen, da auf der einen Seite das Styroporstück war und die andere Seite zu krumm ist. Jetzt ist die Zarge zwar an Ort und Stelle, hätte aber gut noch einen Zentimeter länger bleiben können und fest sitzt sie immer noch nicht. Auch das Türblatt wurde abgeflext, schlauerweise im Keller und nicht draußen, aber schön ist das so nicht (Macken und scharfe Kante dort wo gesägt wurde). Frau Frey war dazu nicht mehr zu erreichen, sehr enttäuschend. Die Dachdecker waren auch da. Über der Haustür zum Garten wurden am Dachanschluss die Dachrinne gekürtzt und abgedichtet und die Ziegel aufgenommen, damit dort gleich die Dämmung angebracht werden konnte. An der Giebelseite wurden die alten Bleche an der Kante zwischen Dachziegel und Putz gegen neue ausgetauscht. Auch der Elektriker war da und verlängerte die Leitungen für die Kabel der Außenrolladenkästen. Außerdem wurde die Telefondose neben der Haustür durch eine Unterputzdose ausgetauscht, die jetzt in die Dämmung eingebracht wird. Abends kam noch Herr Meyer von modekor vorbei, um sich die Delle im Flurboden anzusehen. Ergebnis: Boden muss aufgenommen und neu gespachtelt werden.
Dämmung (29.04.2016)
Heute sollten so einige kommen: Bicking, Lippmann, Mürer, Buschmann und Noack. Wer kam waren Bicking und Noack. An der Giebelseite wurde noch etwas gedämmt und dann wurde an den Fenstern der Gartenseite die Armierung angebracht. Noack kam, um das Abflussrohr von der Dachrinne an der Straßenseite etwas auszugraben und von der Wand zu rücken. Die Dachrinne konnte aber aufgrund fehlender Teile nicht wieder angeschlossen werden und führt jetzt auf die Wiese.
Donnerstag, 28. April 2016
Dämmung (28.04.2016)
Heute war das Wetter endlich wieder besser und so war Bicking heute morgen wieder da. Am Ende des Tages war ein Großteil der Straßenseite fertig gedämmt. Vormittags kam dann noch Herr Peiniger von Wiemer und reparierte den Backofen. Leider flog heute morgen wieder der FI-Schalter raus, als Matthias duschen war, da muss Herr Lippmann sich also auch wieder mit beschäftigen.
Mittwoch, 27. April 2016
Ein ruhiger Tag (27.04.2016)
Heute war ein ruhiger Tag auf der Baustelle. Das Wetter spielt weiterhin verrückt mit Gewittern, Graupelschauern und Regen bei kalten Temperaturen. Daher konnte Bicking heute immer noch nicht weiter machen. Vormittags kam Herr Lippmann vorbei, um den Heizstab bei dem Heizkörper im Bad EG auszutauschen. Endlich funktioniert auch dieser, bisher war schon beim Einstecken der FI-Schalter rausgeflogen. Nachmittags befestigte Herr Buschmann noch die Glastür, nachdem sich die provisorische Befestigung gestern Abend gelöst hatte und das Oberlicht dadurch verschoben hatte. Abends fiel uns dann noch auf, dass beim Ausschachten gestern der Mitarbeiter von Noack auch das Gußrohr vom Regenrohrabfluß getroffen hat und der Graben so nach jedem Schauer mit Wasser volllief. Noch versickert das Wasser gut, wir hoffen es bleibt so, bis der Schaden behoben ist.
Glastür und dies und das (26.04.2016)
Mit etwas Verspätung fing Firma Noack heute morgen an, an der Vorderseite des Hauses auszuschachten, damit da bis in den Boden hinein gedämmt werden kann. Mittags war der Graben fertig. Vormittags kam Herr Buschmann um die Glastür im EG einzubauen. Ständig fiel ihm dabei was runter und so war es wenig verwunderlich, dass Mittags je eine kleine Macke in Wand und Fliese waren. Auch konnte die Tür nicht ganz eingebaut werden, da das Profil an der Kaminseite nicht passte (Durchgang wird nach oben etwas schmaler). So wurde die Tür erstmal provisorisch befestigt, aber schon abends verrutschte das Oberlicht etwas. Mittags stand Wigger vor der Tür, um die Liste mit Kleinigkeiten abzuarbeiten. jetzt funktioniert Tim's Rolladen zum Garten hin, beim Fenster in der Ankleide wurden die Thermowinkel befestigt, der Hebel in der Eßzimmertür wurde ausgetauscht und noch diverse andere Dinge wurde erledigt. Super! Bicking schaute auch noch eben vorbei, um die vor dem Haus angelieferten Materialien in den Garten zu bringen.
Montag, 25. April 2016
Dämmung (25.04.2016)
Heute waren zwei Mitarbeiter von Bicking da und weiter ging es mit der Dämmung. Zuerst wurden an der Staßenseite die restlichen gelben Plastikdinger angebracht und dann folgte das gleiche Prozedere noch an Seite zur Einfahrt. Dort wurden nachmittags auch schon die ersten Dämmplatten angebracht.
UMZUG (23.04.2016)
Heute stand der Umzug zurück in die 9 an. Zumindest wollten wir soweit kommen, dass wir dort abends schon schlafen können. Gudrun und Siegfried wollten uns helfen und hatten im Bus übernachtet, so dass wir morgens gleich loslegen konnten. Die Bettdecken waren schnell rüber gebracht und auch die Schränke zu leeren war nicht ganz das Problem. Bis zum frühen Nachmittag räumten wir und hatten dann einen Großteil wieder hier. Vieles noch in Kisten, anderes noch chaotisch verteilt, aber wir waren wieder da. Die Jungs waren glücklich über ihre Zimmer und fingen begeistert an, ihre Spielsachen aus der 18 einzuräumen. Abends konnten wir endlich wieder in unseren eigenen Betten schlafen.
Fußboden und Dämmung (22.04.2016)
Heute hat die Firma Bicking weiter die Außenfassade vom Neubau gedämmt. Zuerst wurde die Gartenseite fertig gestellt und dann direkt an der Seite zu Tina und Michael bis etwa zum Kinderzimmerfenster weiter gemacht. Mittags wurde von modekor dann der restliche Fußboden im Flur verlegt. Fußleisten und Schwellen fehlen noch, sollen aber soweit möglich nächste Woche gemacht werden.
Donnerstag, 21. April 2016
Dämmung, Fußboden und Tapeten (21.04.2016)
Heute morgen ging es gleich mit der Dämmung an der Balkonseite weiter und bis zum Abend war die Wand bis etwa zu den Rolladenkästen der Kinderzimmer fertig. Gudrun und Siegfried fingen gleich wieder an zu tapezieren und Dörte putzte etwas im EG. Vormittags kam Schemmann um die Brotschneidemaschine richtig einzustellen. Mittags fing der Mitarbeiter von Modekor an, die Fußböden in der Ankleide und im Schlafzimmer zu verlegen. Weil er danach noch etwas Zeit hatte, begann er auch schon mit dem Flur. Zwischendurch kam Herr Strom noch kurz vorbei und suchte nach der Ursache, warum Justus Zimmer nicht warm wurde. Später tapezierten und putzten wir noch etwas weiter, aber morgen dann mehr.
Dämmung und Tapeten (20.04.2016)
Der Mitarbeiter von Bicking fing heute direkt wieder in Ankleide und Schlafzimmer an. Die Decken wurden geschliffen und zwei Mal gestrichen. Mittags waren die Räume dann soweit fertig. Anschließend begann er noch die Balkonseite zu dämmen. Siegfried und Dörte bauten heute Vormittag den großen Schrank im Hauswirtschaftsraum weiter auf. Später kam dann auch Gudrun und so wurde nach dem Essen mit dem Tapezieren begonnen. Abends war die Ankleide dann fertig und auch im Schlafzimmer waren die Tapeten schon an der ersten Wand. Nach dem Chaos am Vortag lief es heute wieder richtig gut.
